核电和火电工程造价比较:核电为火电2-3倍

来源:中为咨询www.zwzyzx.com 【日期:2016-08-31 17:05:52】【打印】【关闭】
我国百万千瓦级高效环保火电工程单位造价约为4500元/KW,是国产化百万千瓦级核电站单位造价的一半。对高效环保火电工程,以超临界机组为例,2X600MW常规进口超临界机组加脱硫(FGD)加脱硝(SNCR),相应单位静态投资为5127元/kW(617.7美元/kW);相应单位动态投资为5542元/kW(667.7美元/kW);经有关测算,国产化常规超临界2X600MW机组静态投资约为41.86亿元,加FGD和SNCR投资5.3759亿元,总静态投资为47.24亿元,单位静态投资为3937元/kW(474美元/kW),建设期长期贷款利率按6.21%计算,相应单位动态投资约为4233元/kW(510美元/kW)。根据台山电厂一期竣工决算数据,国内2X600MW机组基础价分项费用发电工程动态投资4328元/KW。加上建设期贷款利息24316万元,发电工程动态投资543670万元,单位投资合4531元/KW。

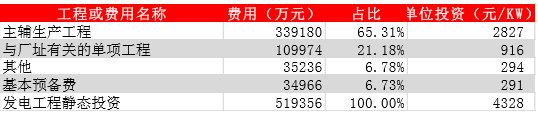

台山电厂一期2X600MW机组基础价分项费用

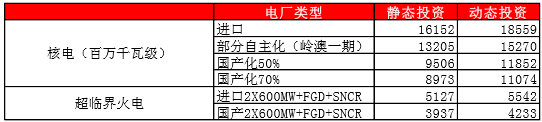

核电与火电造价成本比较(元/KW)


核电工程单位千瓦建成价远远高于火电建成价。目前已有核电的单位千瓦建成价为火电的3~4倍,即使国产化比例达到50%或70%,核电的单位千瓦建成价也为火电的2~3倍。

核电和火电基础价分项费用差别很大。核电工程建设期长达5~8年,建设期贷款利息对造价影响相当大,其约占工程造价的17%。而火电建设期较短,一般为2~3年,且总投资额较核电小,因此贷款利息的影响对工程造价影响很小,约为总造价的5%。

与国外水平相比,我国核电首炉燃料费在国产化提高及核电形成规模效应后有较大下降空间。核电工程基础价分项费用表明:核电首炉燃料费约占总造价的4.63%,比国外2%~3%的水平高。此项费用在国产化提高以及我国核电形成规模效应后有较大下降空间。

国产化比例的提高可以大大降低核电造价。在核电国产化比例达到60%~70%时,可以降低造价约35%~40%,将大大提高核电的市场竞争力。
本文地址:http://www.zwzyzx.com/show-331-228998-1.html
分享到:
相关资讯

合作媒体

定制出版

报告搜索

免责声明

  中为咨询所引述的资料是用于行业市场研究以及讨论和交流,并注明出处,部分内容是由相关机构提供。若有异议请及时联系本公司,我们将立即依据相关法律对文章进行删除或作相应处理。查看详细》》
关闭 中为咨询微博号
微信咨询
